Posadzka betonowa w hali stalowej
Posadzka betonowa w hali stalowej, od przygotowania podłoża po końcowe zacieranie maszynowe na gładko. Robota której nie da się przerwać w połowie, bo beton wiąże w określonym czasie.

Sytuacja przed rozpoczęciem zlecenia
Klient stawiał halę z konstrukcją stalową i potrzebował gotowej posadzki, bez której hala nie nadawała się do użytku. Termin oddania hali był sztywny, więc posadzka musiała być położona i zatarta szybko, bez poprawek. Robota wymagała ekipy, która zaplanuje cały dzień plus część nocy, bo zacieranie maszynowe ciągnie się przez kilka godzin po wylaniu betonu.
Przebieg robót
Przygotowanie podłoża
Wyrównanie podsypki z kruszywa, zagęszczenie warstwami, sprawdzenie poziomów. Bez równej podstawy posadzka pęka.
Izolacja przeciwwilgociowa
Folia izolacyjna ułożona pod całą posadzką, podwinięta na ściany.
Zbrojenie i szalunek

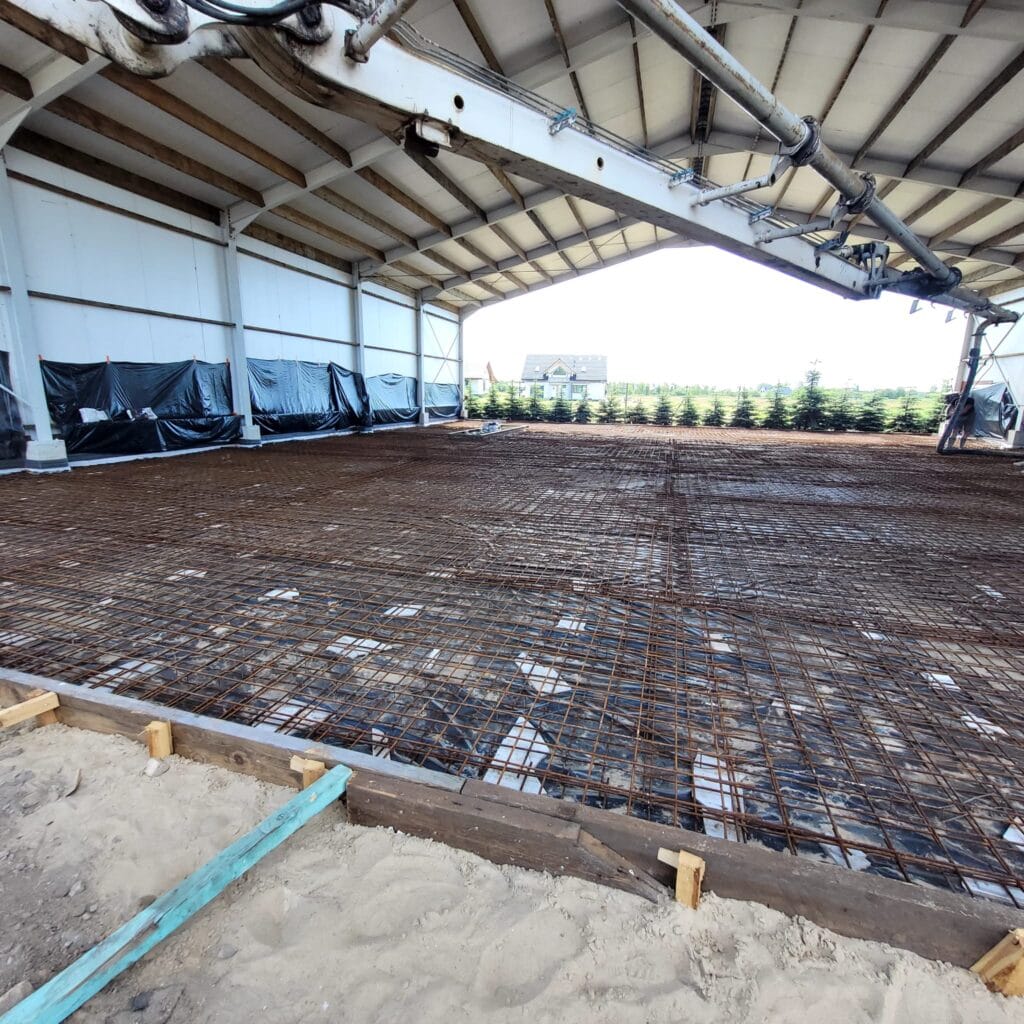

Siatka zbrojeniowa rozłożona na dystansach, w miejscach krytycznych dozbrojenie prętami. Krawędzie ograniczone szalunkiem drewnianym.
Wylewka betonowa

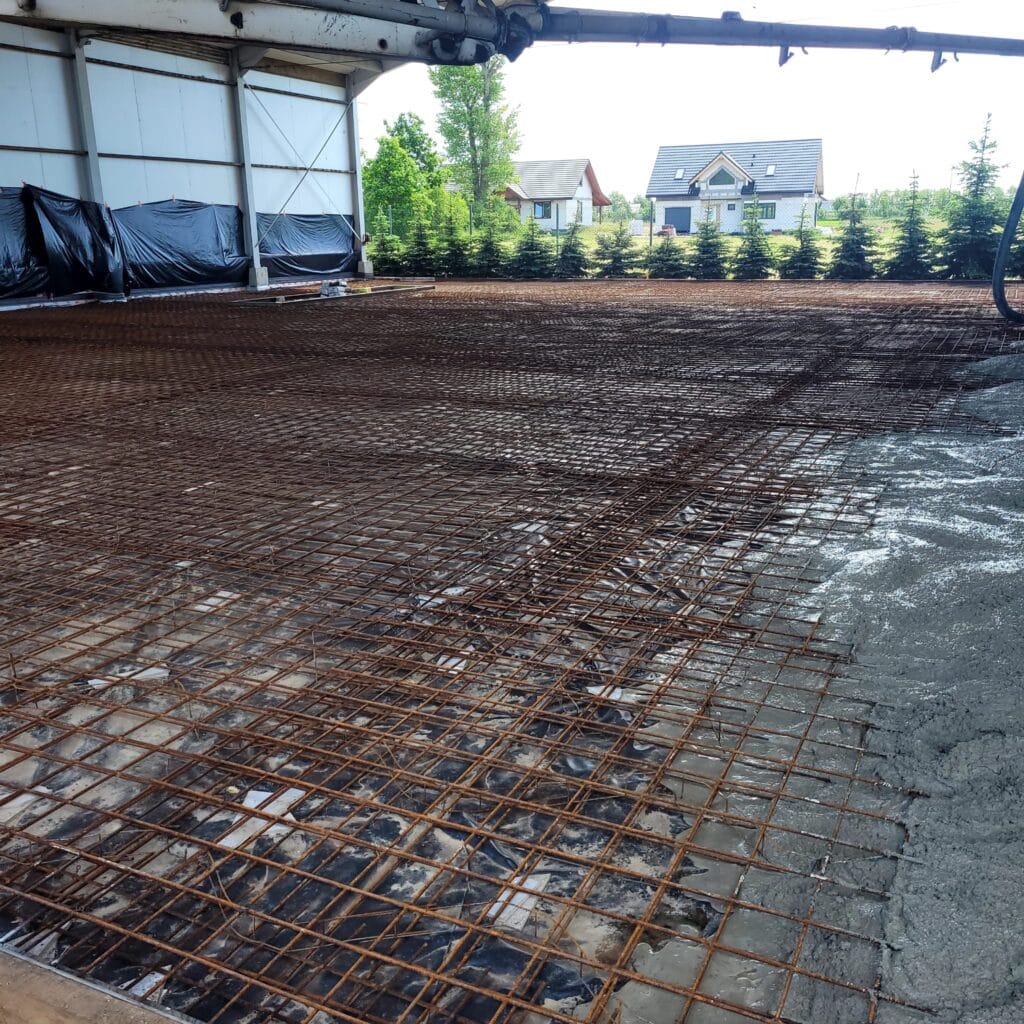

Beton dostarczony betoniarkami, dolewany w równym tempie i rozprowadzany łatami.
Zacieranie maszynowe

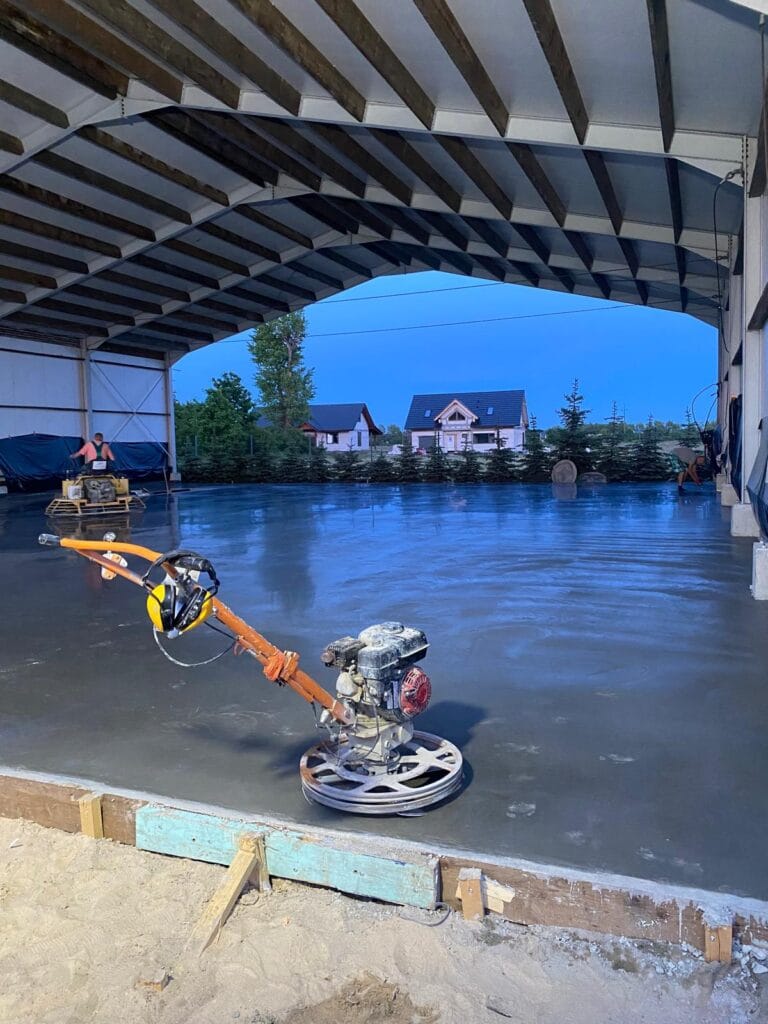

Po wstępnym wiązaniu wjeżdżają zaciereczki mechaniczne. Najpierw na płasko, potem na gładko aż do efektu lustra.
Dylatacje
Po stwardnieniu nacinane szczeliny dylatacyjne, żeby beton miał kontrolowane miejsca pęknięć.
Pielęgnacja
Posadzka chroniona przed szybkim wysychaniem w pierwszych dniach.
Co stanowiło zakres prac
Sprzęt z naszego parku
- Koparka i ładowarka teleskopowa do przygotowania podłoża
- Ciągniki z przyczepami do dostawy kruszywa
- Zaciereczki mechaniczne (śmigła) do zacierania posadzki
Materiały
- Kruszywo na podsypkę
- Folia izolacyjna
- Siatka zbrojeniowa stalowa
- Pręty zbrojeniowe na dozbrojenie miejsc krytycznych
- Beton posadzkowy
- Środek pielęgnujący
Zdjęcia z przebiegu zlecenia
Co zostało zrealizowane

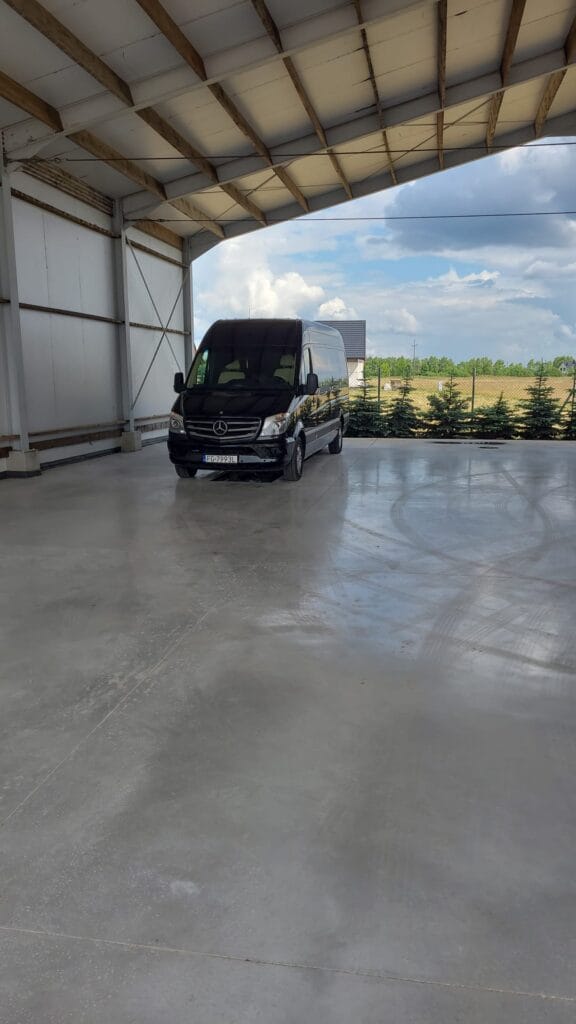

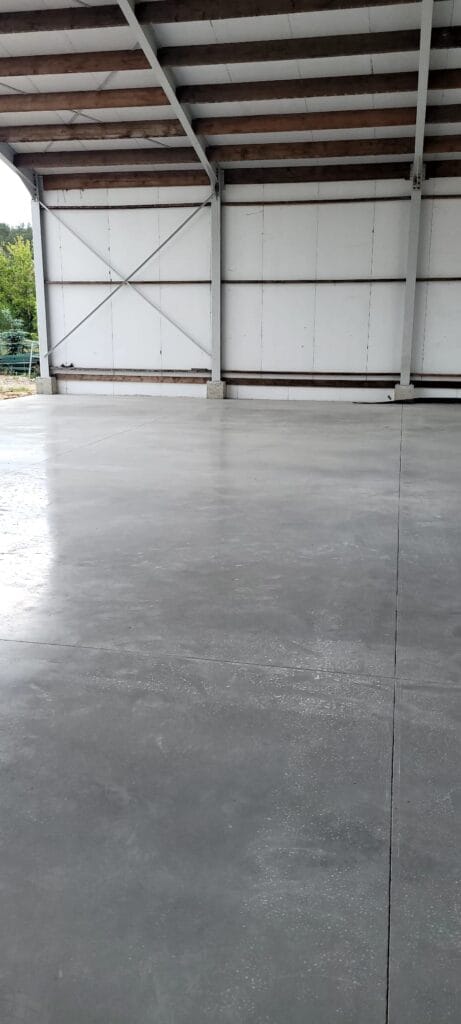

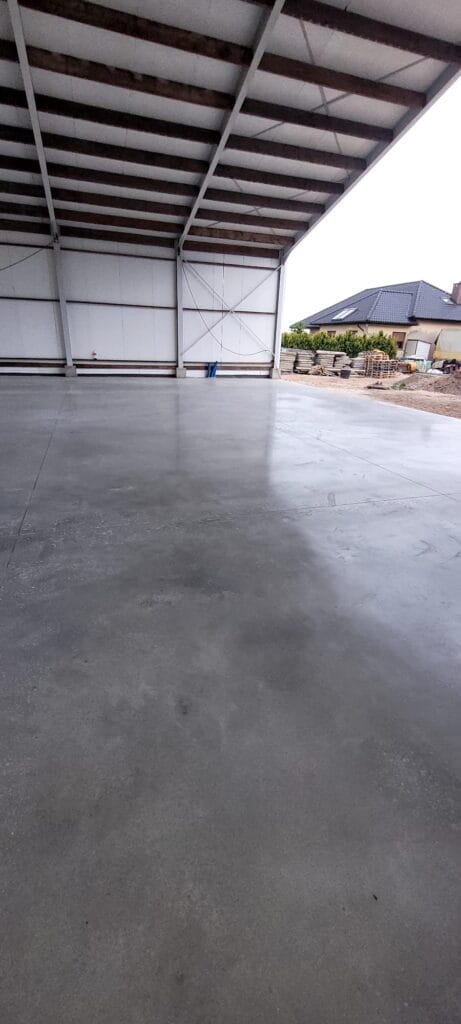

Posadzka zatarta na gładko w jednym przebiegu (dzień plus noc), bez poprawek. Klient mógł wprowadzić maszyny do hali w terminie umownym.
